预制型塑胶跑道因其环保、耐用、性能优异且施工快捷的特点,在哈尔滨的广场、学校操场及幼儿园户外活动场地建设中应用日益广泛。其施工质量直接影响跑道的使用寿命与运动体验。本文将系统阐述从前期准备到最终完成的完整工艺流程,特别适用于哈尔滨的气候条件与使用需求。

一、 施工前期准备

  1. 设计与方案确认:根据场地用途(如竞赛、健身、幼儿园活动)、预算及哈尔滨冬季严寒、夏季多雨的气候特点,确定跑道厚度、颜色、弹性层配方等。幼儿园塑胶地面需着重考虑环保安全性(如重金属、VOC含量)与缓冲保护性。
  2. 材料准备:采购合格的预制型塑胶跑道卷材及相关辅材(专用粘合剂、划线漆等)。卷材应在施工前于现场存放24小时以上,以适应环境温湿度。哈尔滨地区需特别注意材料在低温下的柔韧性指标。
  3. 基础检测与处理:这是最关键的前提。基层(通常是混凝土或沥青基础)必须达到以下要求:
  • 强度与平整度:坚实、平整(3米直尺内误差≤3mm),无起砂、起壳、裂缝、油污等缺陷。
  • 坡度与排水:符合设计要求(通常横向坡度≤1%,纵向≤0.1%),确保排水通畅,避免哈尔滨雨季积水。
  • 干燥清洁:含水率需低于8%(可采用塑料薄膜法检测)。彻底清扫,必要时用吹风机或吸尘器清理灰尘。

二、 核心施工流程

  1. 精准放线:依据设计图纸,使用经纬仪、钢尺等工具在现场基础层上精确放出跑道各区域(如直道、弯道、起跑区、缓冲区)的基准线、定位点和轮廓线。这是后续卷材铺贴对齐的基准,务必准确无误。
  2. 卷材铺装(铺设)
  • 预铺设与裁剪:将预制型跑道卷材沿放线位置展开,进行预排布,检查接缝对齐情况。根据实际场地尺寸进行裁剪,特别注意弯道部分的扇形处理。

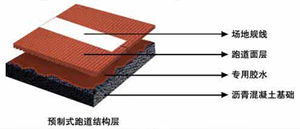

  • 涂刷粘合剂:在基础层和卷材背面均匀涂刷专用双组份粘合剂。哈尔滨施工需关注环境温度和湿度,确保粘合剂在最佳条件下固化。通常采用“工字形”或“条形”涂胶法,以保证粘接牢固且无气泡。
  • 铺贴与压实:待胶粘剂达到最佳粘接状态(指触略有粘性但不起丝)时,将卷材沿基准线平稳铺下,随即用专用滚压设备从中间向两侧滚压,排除空气,确保卷材与基础完全密贴,无鼓泡、皱褶。相邻卷材的接缝应紧密对齐(缝隙通常≤3mm)。
  1. 接缝与边缘处理:使用专用填缝料或热熔焊接技术处理卷材接缝,使其平整、牢固、防水。场地边缘与道牙等交界处需进行密封收边处理,保证美观与耐久。

三、 后期工序与验收

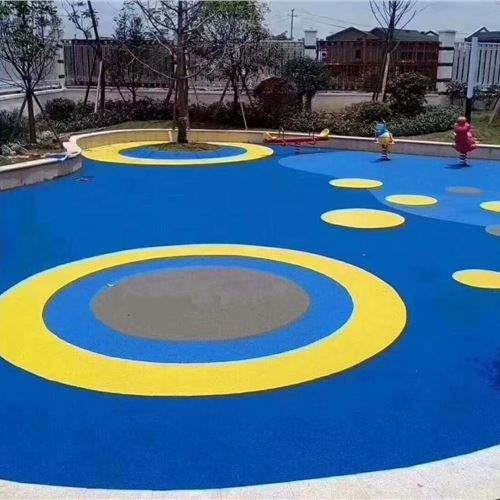

  1. 塑胶场地画线:待跑道铺装完成并充分固化(通常需养护24-72小时,视哈尔滨当时气候而定)后,严格按照国际田联或设计标准进行画线。使用专用划线漆和模板,确保线条尺寸精确、清晰、饱满、无虚边。幼儿园塑胶地面上的游戏图案画线也在此阶段完成。
  2. 清洁与养护:全面清理场地,移除施工残留物。铺设完成后,建议养护7-14天再投入使用,期间避免重压、尖锐物体穿刺及明火。
  3. 最终检测与验收:对成品的平整度、厚度、坡度、颜色、接缝、划线尺寸及物理性能(如冲击吸收、垂直变形、抗滑值等)进行检测,确保符合国家相关标准(GB/T 14833-2020等)及合同要求。

****
在哈尔滨建设高品质的广场预制型塑胶跑道或幼儿园塑胶地面,是一个系统化、标准化的工程。从严格的基础检测清理,到精准的放线、专业的卷材铺贴与接缝处理,再到规范化的画线,每一个环节都至关重要。遵循科学的施工流程并选择优质材料,才能打造出安全、环保、耐久、美观的运动与活动场地,有效抵御北方严苛的气候挑战,长久服务于市民和儿童。
